На Усть-Хантайской ГЭС заработал 5 гидроагрегат / Промышленность

28.08.2019 06:20
Усть-Хантайская ГЭС – первенец гидроэнергетики Заполярья, построена с 1963 по 1975 годы в 63 км от устья реки Хантайки, правого притока Енисея. С конца 1972 года, когда на ГЭС ввели последний гидроагрегат, здесь работало семь поворотно-лопастных турбин по 63 МВт каждая. И ГЭС суммарной мощностью 441 МВт могла вырабатывать по 2 млрд кВт*часов электроэнергии ежегодно.
У Усть-Хантайской ГЭС машзал сооружен под землей, на глубине 47 метров, в закрытой скальной выработке на правом берегу реки. Это сильно упростило и работу строителей, и создало комфортные условия для эксплуатирующего персонала. Гидроэлектростанция является также узловым распредцентром в южной части энергосистемы Таймыра, предназначенным для приема, распределения и передачи электроэнергии, выработанной двумя ГЭС.
Гидроэлектростанция снабжает электроэнергией весь Норильский промышленный район и его предприятия, а также Дудинку и Игарку. Энергосистема Таймыра полностью изолирована от ЕЭС России. 280 дней морозов, 130 дней метелей, 45 суток полярной ночи – в таких условиях работающий как часы энергетический комплекс жизненно необходим. Обновленная Усть-Хантайская ГЭС – ключевой элемент этого комплекса.


 К 2012 году, юбилейному для ГЭС, «старые» гидроагрегаты отработали уже по 40 лет, технически и морально устарели. Задумавшись о модернизации станции, в «Норникеле» решились не просто на замену оборудования, а на кардинальную перестройку всего объекта. Стало ясно, что поворотно-лопастной тип турбин оказался не очень эффективен в характерных для Усть-Хантайски условиях, близость расположения лопаток направляющего аппарата к рабочему колесу становились главной причиной существенных ограничений в режимах работы станции, приводящих к недоиспользованию ее установленной мощности.
Замену гидроагрегатов на станции ведут с 2014 года. Инвестиции в это составляют более 7 млрд рублей.

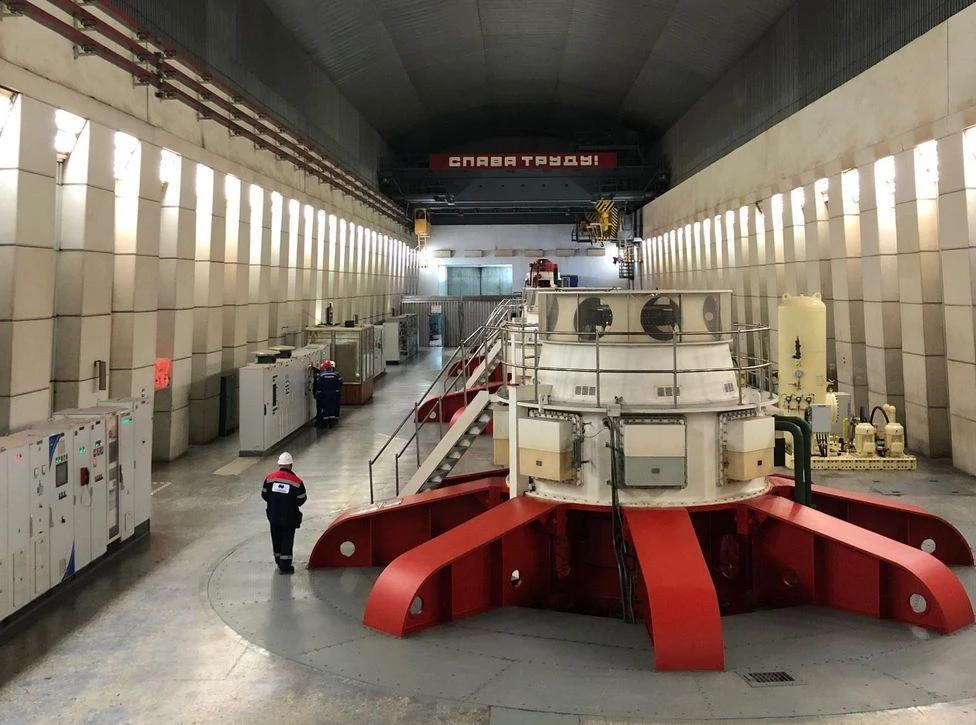

Пять из семи гидроагрегатов, проработавших на ГЭС больше 40 лет, уже заменили. Прошлым летом запустили четвертый по счету. Теперь – пятый.
«К 2021 году планируется реконструировать все семь гидроагрегатов Усть-Хантайской ГЭС, – рассказал Сергей Липин, генеральный директор НТЭК. – Проектная мощность станции после реализации семи пусковых комплексов составит 502 мегаватта, с максимальной годовой выработкой на уровне 2,4 миллиарда киловатт-часов электроэнергии».

По оценке экспертов, этот проект – один из самых масштабных в российской энергетике. Комплексная реконструкция Усть-Хантайской ГЭС – часть консолидированной инвестиционной стратегии «Норникеля», реализуемой в топливно-энергетическом комплексе.
«Хотелось бы поблагодарить всех, кто участвовал в реконструкции пятого «сердечного клапана», – прокомментировал запуск гидроагрегата Сергей Дяченко, первый вице-президент – операционный директор «Норникеля». – Надеемся, что еще два «клапана» пройдут успешно, и в 2021 году мы скажем, что уверенно встретим 105-летие Снежногорска. Потому что строим агрегат на следующие 50 лет».
Сергей Дяченко и Сергей Липин подчеркнули, что Норильский промышленный район – уникальное для мировой индустрии явление. У Полярного круга создан полный цикл производства цветных металлов, от добычи руды до отгрузки готовой продукции потребителям. Восемь рудников, шахт и карьеров, две обогатительные фабрики, два металлургических завода, собственная железная дорога и порты – на земном шаре нет другого такого же индустриального «острова» внутри большого материка.

Фото: Таймырский телеграф\zavodfoto.mirtesen.ru
