В Красноярске началась большая реконструкция левобережных очистных сооружений

В Красноярске началась большая реконструкция левобережных очистных сооружений

2021-11-26
Фото: КрасКом

Усилить защиту от мусора


Цель начатой в этом году реконструкции — улучшить качество очистки сточных вод, полностью автоматизировать производственные процессы, чтобы исключить ручной труд по сбору из канализации твёрдо-бытовых отходов.

На очистных сооружениях красноярского водоканала сточная вода проходит классические стадии механической и биологической очистки. На первой стадии механической очистки все стоки процеживают через так называемые решётки. Здесь нерастворимый мусор удерживается, а жидкая фракция с мелкими частицами отправляется на песколовки, а далее через первичные отстойники в аэротенки на биологическую очистку. В результате механической очистки удаляется до 60–70 % минеральных загрязнений. При этом работникам очистных сооружений приходится буквально вручную удалять мусор, который жители города смывают в канализацию, несмотря на все запреты.

Технология очистки сточных вод на очистных сооружениях Красноярска состоит из нескольких ключевых этапов — механического и биологического

Этапы большой реконструкции


24 ноября главу города Красноярска познакомили с ходомпервой очереди модернизации очистных сооружений — стадии механической очистки. Именно этот процесс очистки сточной воды требует скорейшей реконструкции. Поскольку уличные решетки-дробилки за годы эксплуатации в условиях агрессивной среды вышли из строя, и мусор из канализационных стоков вылавливают вручную.

Данный этап работ включает обновление комплекса механической очистки: строительство здания с решётками для процеживания стоков и песколовок с современным оборудованием, — а также возведение канализационно-насосной станции подкачки.

Проектные работы этого этапа реконструкции выполнил красноярский филиал «Государственного специализированного проектного института». Проект получил положительную оценку государственной экспертизы.

12 километров свай и 200 тонн металла

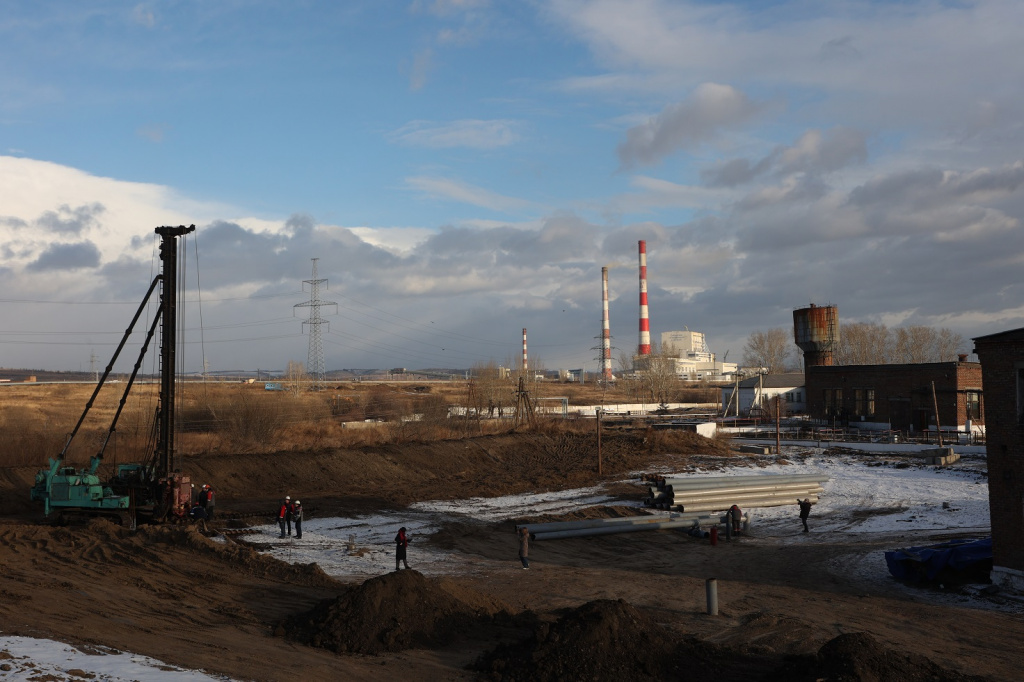

Генеральный подрядчик строительства АО «Сибагропромстрой» в настоящее время ведёт на левобережных очистных сооружениях работы по подготовке территории для будущей стройки, демонтажу старых зданий и строительству временных бункеров для песка. Завершить все работы по строительству нового комплекса механической очистки планируется в декабре 2022 года.

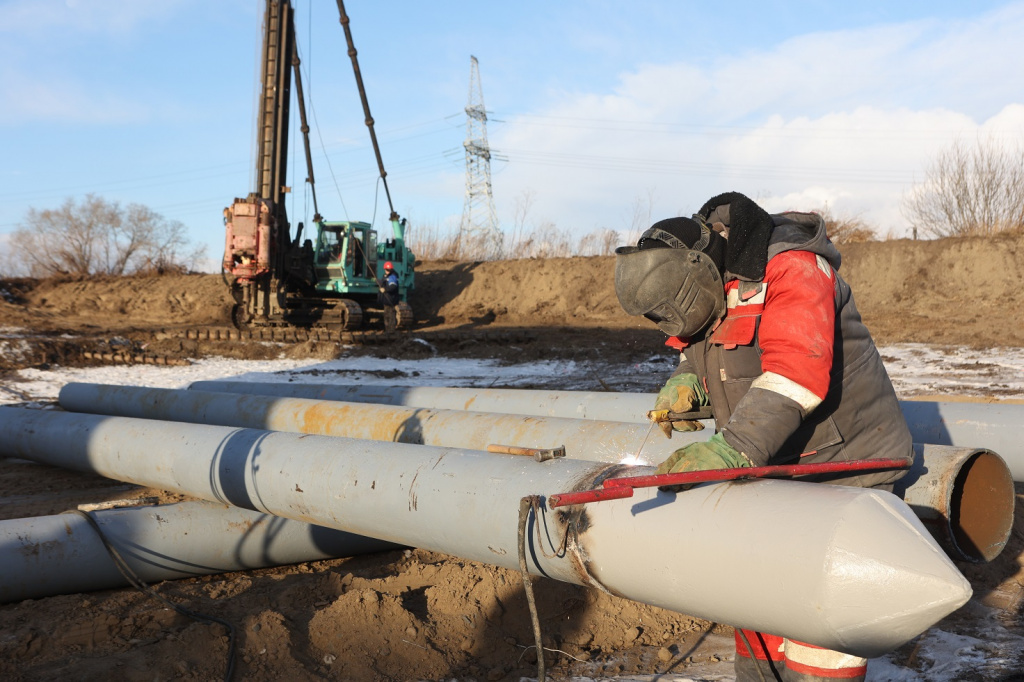

До весны подрядчик установит под новое здание решеток 12 километров монолитных свай

Камо Мурадян, генеральный директор АО «Сибагропромстрой»:
«С уверенностью можно сказать, все работы будут выполнены в срок, поэтапно. Нам предстоит до весны залить 12 километров свай, а это 200 тонн металла, 4 тысячи кубометров бетона. Далее мы начнём возводить здания решёток, металлоконструкции уже заказаны. Следующей осенью, параллельно со строительными работами, мы сможем начать устанавливать оборудование автоматизированного сбора мусора».

Первый за Уралом


Новый комплекс механической очистки будет оснащён оборудованием, отвечающим современным экологическим критериям качества. За пример был взят опыт компании «Мосводоканал» по реконструкции Люберецких очистных сооружений.

Для красноярского водоканала оборудование автоматизированного сбора водонерастворимых примесей изготовили по специальному заказу на машиностроительных заводах России, Финляндии и Китая.

Первый этап реконструкции по плану должен быть закончен до конца 2022 года

Минимальный просвет между зубьями на новых решётках составит всего 4 мм. Это в пять раз меньше, чем у существующих сейчас заградительных устройств, что позволит по максимуму вылавливать бытовые отходы.

В первый этап реконструкции КрасКом инвестирует 564,8 млн рублей, включая стоимость оборудования и разработку проекта. В целом на мероприятия по охране окружающей среды по трём видам деятельности: это теплоснабжение, водоснабжение и водоотведение — предприятие ежегодно направляет около одного миллиарда рублей.

Олег Гончеров, генеральный директор КрасКом:
«По своей социальной значимости и масштабности реконструкция левобережных очистных сооружений станет самым крупным инвестиционным проектом за всю историю красноярского водоканала. Благодаря выполнению этих мероприятий мы не просто исключим ручной труд операторов, мы обеспечим надёжную и качественную очистку сточной воды. Для нового комплекса механической очистки по нашему спецзаказу изготовлено уникальное оборудование, которого нет ни у одного водоканала за Уралом. Будет создан запас прочности очистных сооружений и возможность подключения новостроек на левом берегу Красноярска как минимум ещё лет на 50».

Продолжение следует


Следующим этапом реконструкции левобережных очистных сооружений станет модернизация объектов биологической обработки стоков, которая осуществляется с помощью активного ила, состоящего из 70 видов различных полезных бактерий и простейших микроорганизмов.

На 2022 год запланирована разработка проекта. В нём будут учтены новые природоохранные требования к биологической очистки стоков — удаление из воды окислительных соединений азота. Для этого планируется строительство дополнительного блока — денитрификация сточных вод.

Сергей Ерёмин, глава города Красноярска:
«В нынешнем виде левобережные очистные сооружения существуют почти 35 лет, поэтому в условиях развития нашего города назрела необходимость переоснащения всего комплекса по более высоким стандартам. Первая очередь реконструкции затронет очень важный элемент технологического процесса — механический участок очистки, от эффективности работы которого во многом зависит качество очистки на последующих этапах и уровень экологической защиты нашего Енисея. Для нас реконструкция ещё важна и с точки зрения реновации всей нашей коммунальной инфраструктуры. Мы второй год ритмично двигаемся по 10-летней программе модернизации тепломагистралей. Считаю, что работа по развитию сетей водоснабжения и водоотведения, которая не менее важна для жизнеобеспечения города, должна также идти на высоком уровне».

Мэр Сергей Ерёмин проинспектировал реконструкцию левобережных очистных сооружений Красноярска

Реконструкция левобережных очистных сооружений — это не единственный совместный проект СГК и красноярского водоканала в направлении охраны окружающей среды. Несколько лет предприятия ведут работу по замещению неэффективных угольных котельных в столице края и сокращению эмиссии парниковых газов. Кроме того, СГК и КрасКом реализуют проект, который позволит решить проблему качества горячей воды в период паводка. Работы будут завершены в начале 2022 года.

В следующий паводок Красноярская ТЭЦ-2 перейдёт на новую схему подпитки водой питьевого качества, её будут подавать по новым водопроводам со скважин водозабора острова Отдыха, который обслуживает красноярский водоканал
